Opdrachtgever

Door verzakking konden de leidingen op de RWZI in Dordrecht op termijn problemen veroorzaken voor de werking van de zuiveringsinstallatie. Daarom besloot Waterschap Hollandse Delta om de situatie tijdig aan te pakken. Het herstelwerk was technisch uitdagend en vroeg om een grondige voorbereiding.
Het ontwerp is tot stand gekomen door een goede samenwerking in bouwteam.
Opdrachtgever
Locatie
Dordrecht
Rioolwaterzuiveringsinstallatie Baanhoekweg
Uitvoering
2025 - 2026
Bijzonderheden

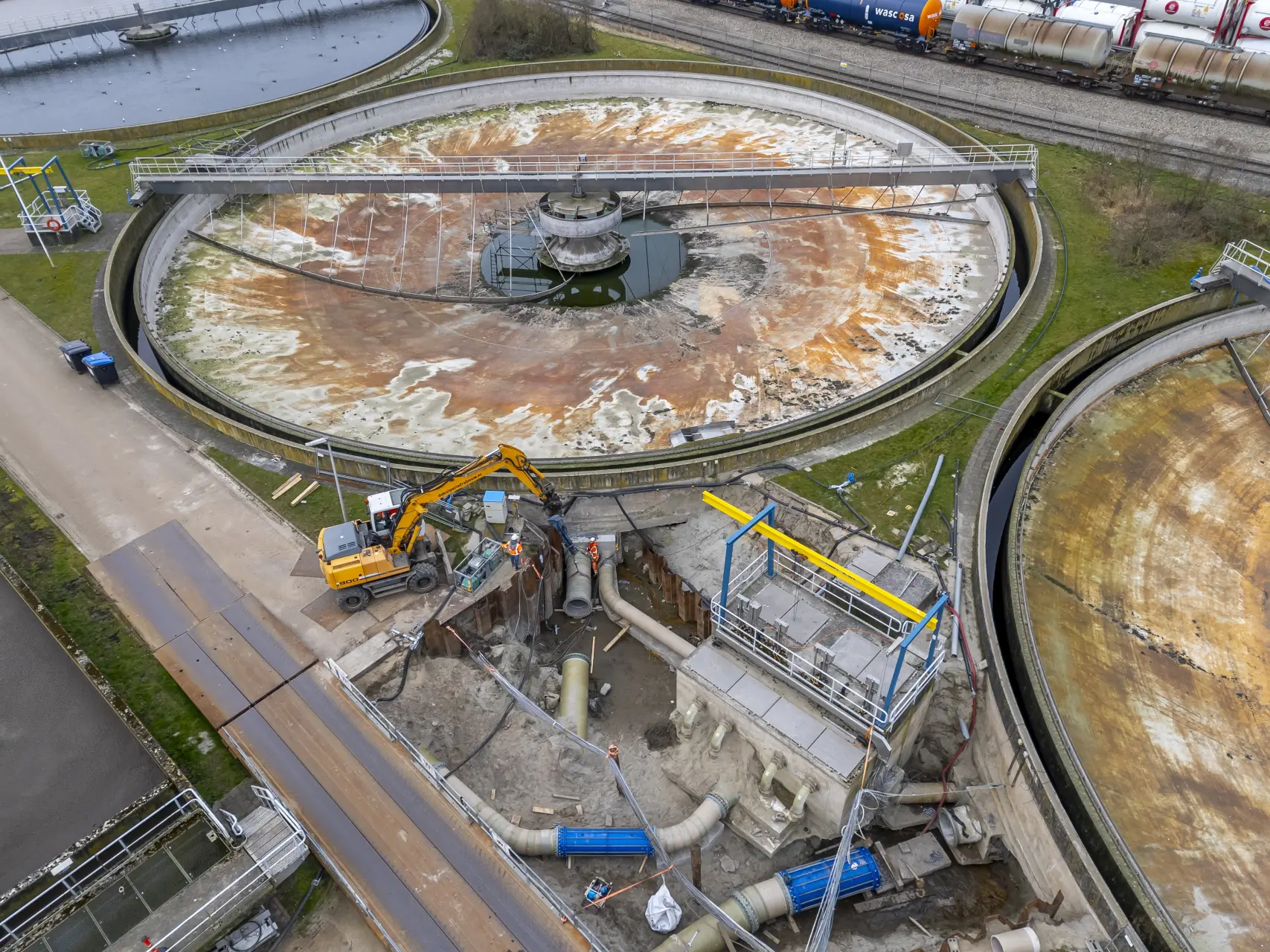

Op de RWZI hadden we te maken met een aantal uitdagingen: een diepe bouwkuip (circa 4 meter diep), aanwezigheid van kabels en leidingen en een zuivering die in bedrijf moest blijven. Vanwege de geringe hoeveelheid werkruimte zijn er tijdelijke bruggen over bouwkuipen toegepast om de bereikbaarheid van de zuivering te waarborgen. In totaal hebben wij 18 leidingdelen vernieuwd met een diameter van Ø500mm t/m Ø1800mm.
In het project zijn verschillende materiaalsoorten toegepast. Er is gebruikt gemaakt van:
Daarnaast werd de complexiteit van dit project verhoogd door een bovengemiddelde verontreiniging van het grondwater. Om de continuïteit en veiligheid te waarborgen, hebben we een gespecialiseerde zuiveringsinstallatie ingezet die gedurende de gehele uitvoeringsperiode operationeel bleef. Met deze installatie zijn microverontreinigingen zorgvuldig uit het grondwater gefilterd, waarna het schoon terug in de bodem is gebracht.
Ook kozen we voor een innovatieve, minder gangbare montagemethode (bekijk de film hieronder voor uitleg over deze methode).

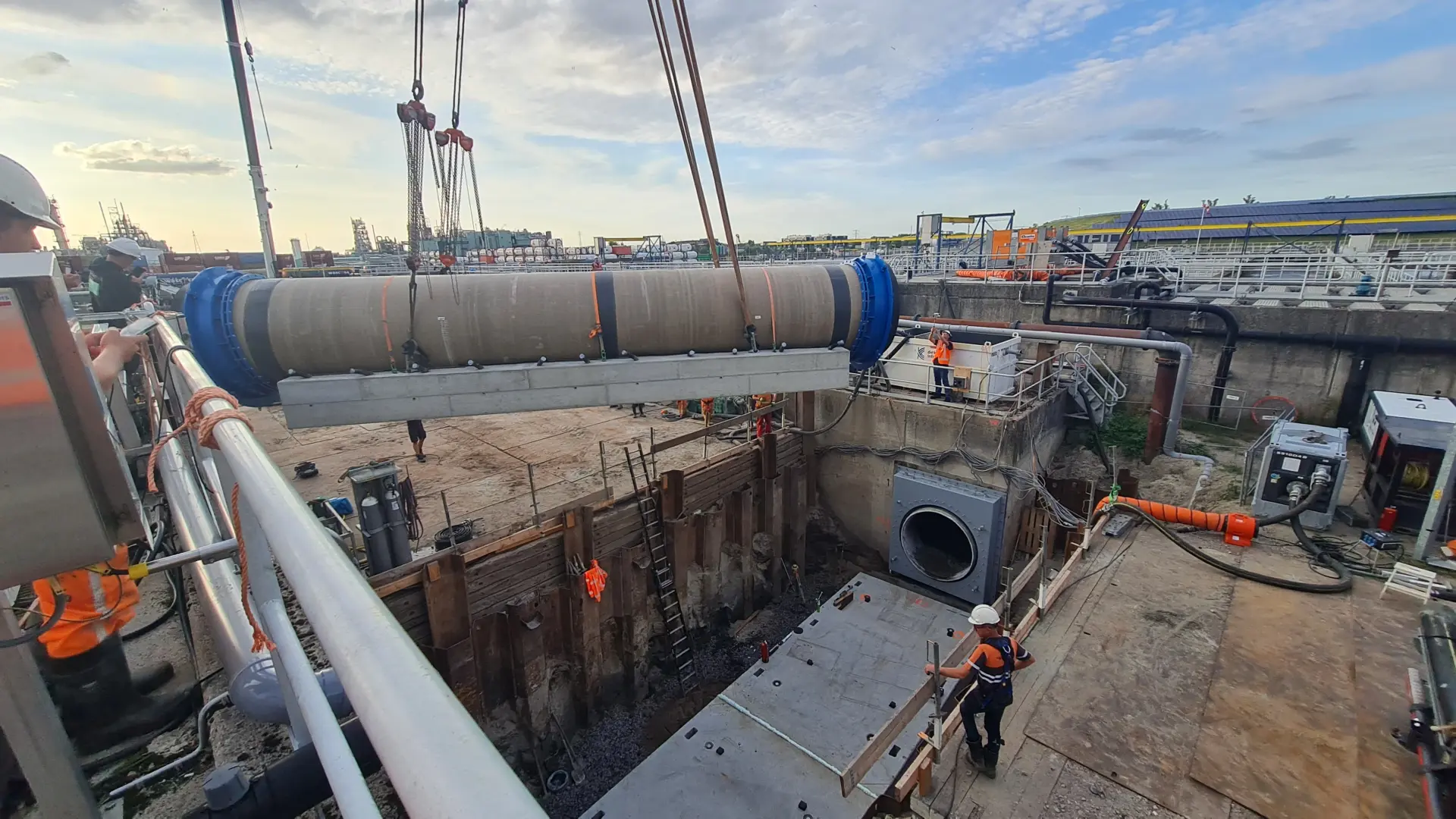

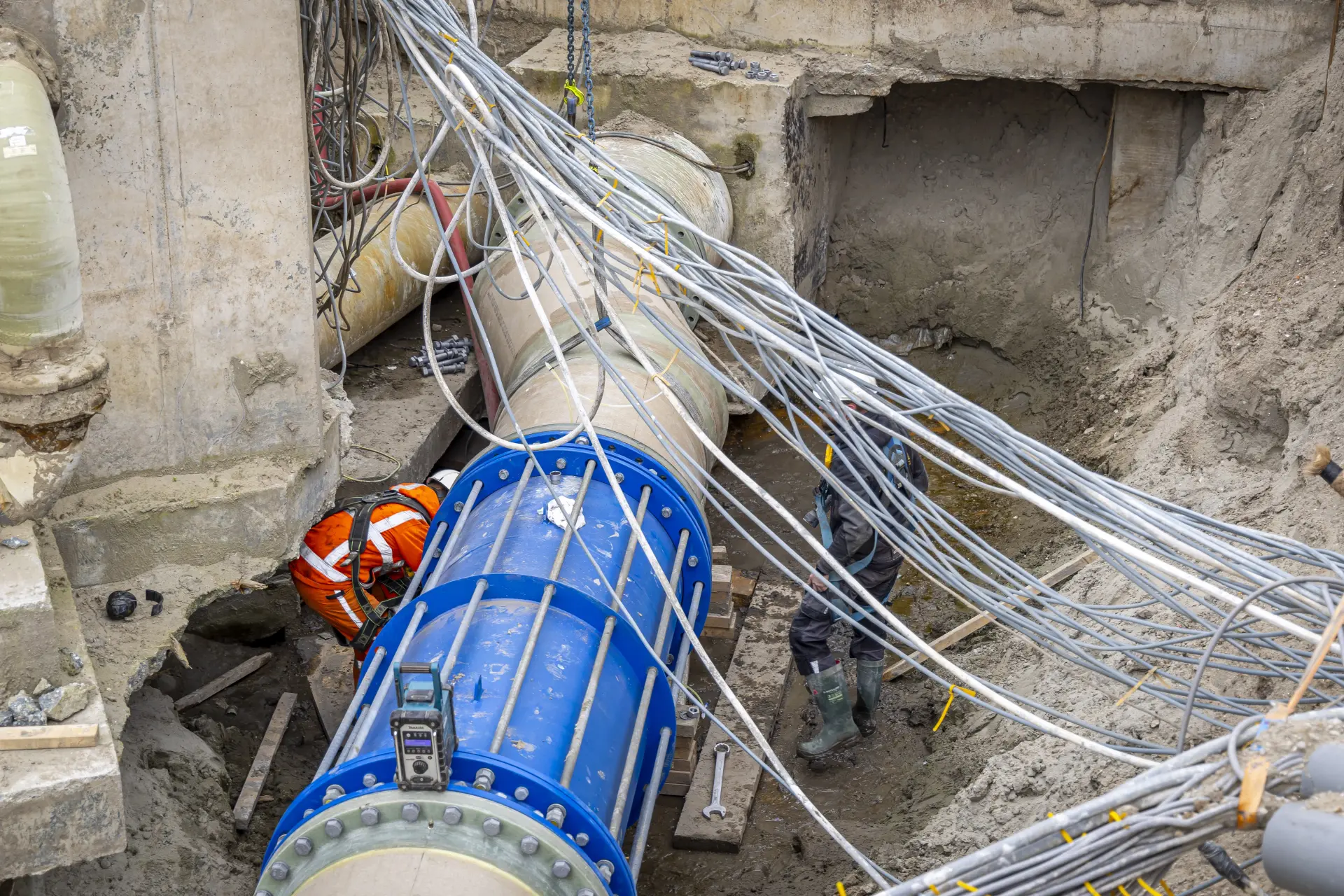

Op maandag 8 september 2025 vervingen we binnen 1 dag met ons team de GVK-leiding waardoor het rioolwater de zuivering binnenkomt. Het buisstuk heeft een diameter van 1800 mm. In 20 uur tijd is 230 uur arbeid van eigen personeel, 3 telekranen van 70, 300 en 400 ton en 100 uur materieel ingezet. Met deze vervanging hebben we 120 ton prefab elementen geplaatst in een zettingsvrije constructie.
Ook de stroomvoorziening van de zuivering moest voor de werkzaamheden verlegd worden (3x 15kv). De kabels zijn tijdelijk in mantelbuizen aan de kant gelegd en later weer teruggelegd. Tijdens deze werkzaamheden hebben we de zuivering in stand gehouden met een noodaggregaat.
Met de afronding van het project is de betrouwbaarheid van de installatie voor de toekomst gewaarborgd. Zo blijft de RWZI Dordrecht haar belangrijke taak vervullen: het zuiveren van afvalwater voordat het wordt teruggegeven aan het milieu.


Door verzakking konden de leidingen op de RWZI in Dordrecht op termijn problemen veroorzaken voor de werking van de zuiveringsinstallatie. Daarom besloot Waterschap Hollandse Delta om de situatie tijdig aan te pakken. Het herstelwerk was technisch uitdagend en vroeg om een grondige voorbereiding.
Het ontwerp is tot stand gekomen door een goede samenwerking in bouwteam.
In Capelle aan den IJssel waren twee houten voetbruggen aan de Rivierweg aan het einde van hun levensduur. Een mooie kans om twee nieuwe, toekomstbestendige bruggen te realiseren.
Wij scherpen elkaar én onze opdrachtgevers net zoals je ijzer met ijzer scherpt. Op die manier kunnen wij de belofte om goed werk te leveren waar blijven maken.
